盛土規制法に基づく許可・届出の手続き

印刷 文字を大きくして印刷 ページ番号:0208492 更新日:2025年10月20日更新

 盛土規制法に基づく規制区域内で、一定規模以上の盛土等を行う場合は、事前に許可又は届出の手続きが必要です。

 規制区域は、こちら(別ページ)でご確認ください。

法の対象となる盛土等の規模

許可や届出が必要となる盛土等の規模は以下のとおりです。

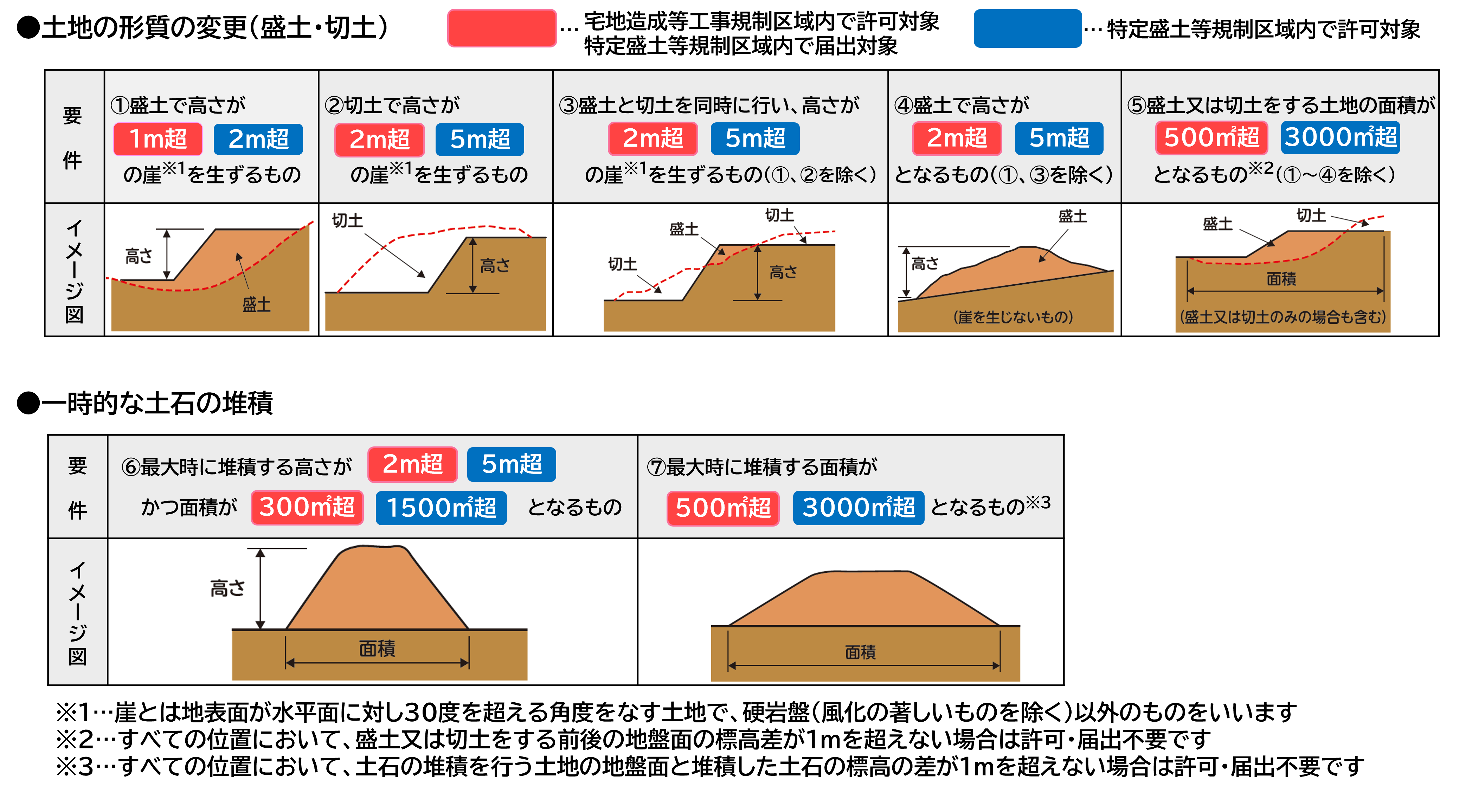

法の対象となる盛土等の規模​​

〈盛土・切土の事例〉

  • 宅地の造成
  • 太陽光発電、資材置き場、駐車場のための造成
  • 農地の造成
  • 残土処分場、自社で所有する土場での盛土

〈一時的な土石の堆積の事例〉

  • 土砂の仮置き(建設発生土のストックヤード等)

法の規制対象外・許可等が不要となる工事

 規制区域内であっても、法で規定する「公共施設用地」(道路や公園等)内で行われる盛土等の工事は、法の規制対象外となります。(法第2条第1号、政令第2条、省令第1条)

 また、採石法等の他法令の認可等に係る工事や、工事に付随して行われる土石の堆積等は、「災害の発生のおそれがないと認められる工事」として許可・届出が不要です。(政令第5条第1項、省令第8条)

詳細は、盛土規制法 許可申請の手引き をご参照ください。

許可(法第12条第1項・第30条第1項)

許可対象となる規模の盛土等を行う場合、工事着手前に許可を受ける必要があります。

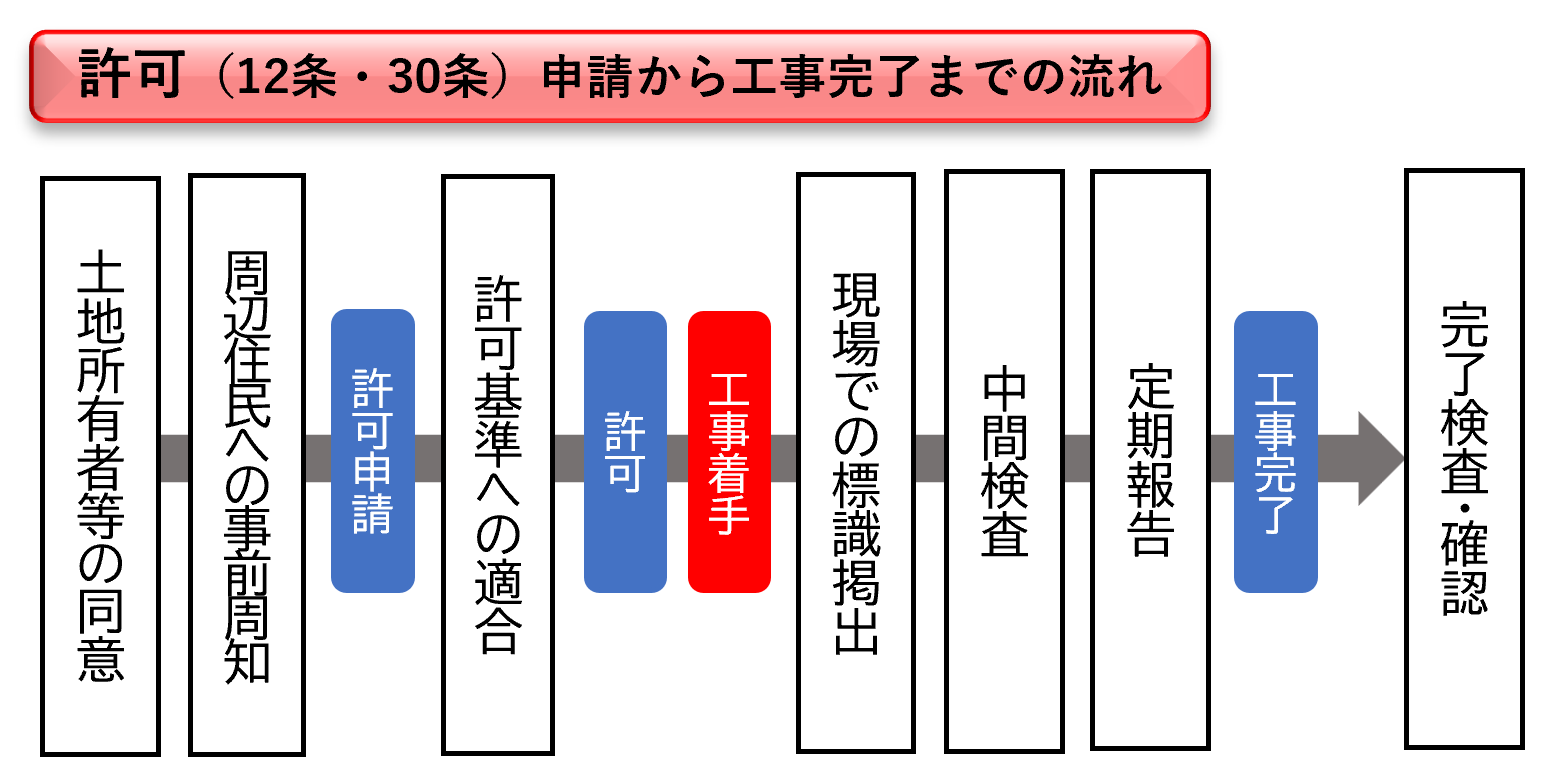

許可申請から工事完了までの流れ イラスト​​

  • 許可は、土地所有者等の全員の同意や周辺住民への周知が必要です。
  • 法定の技術的基準(許可基準)への適合が求められます。
  • 工事着手時は、工事着手届をご提出ください。
  • 盛土等の規模や工事の工程によって、中間検査及び定期報告が必要です。
  • 計画に変更が生じる場合は、変更許可を受ける必要があります。
  • 工事が完了したときは、完了検査及び確認を受ける必要があります。

許可申請に必要な書類

許可申請に必要となる書類は、盛土規制法 許可申請の手引き に掲載しています。

施行規則や県施行細則に基づく様式は、各種申請等の様式 よりダウンロードしてください。

許可に適用される技術的基準

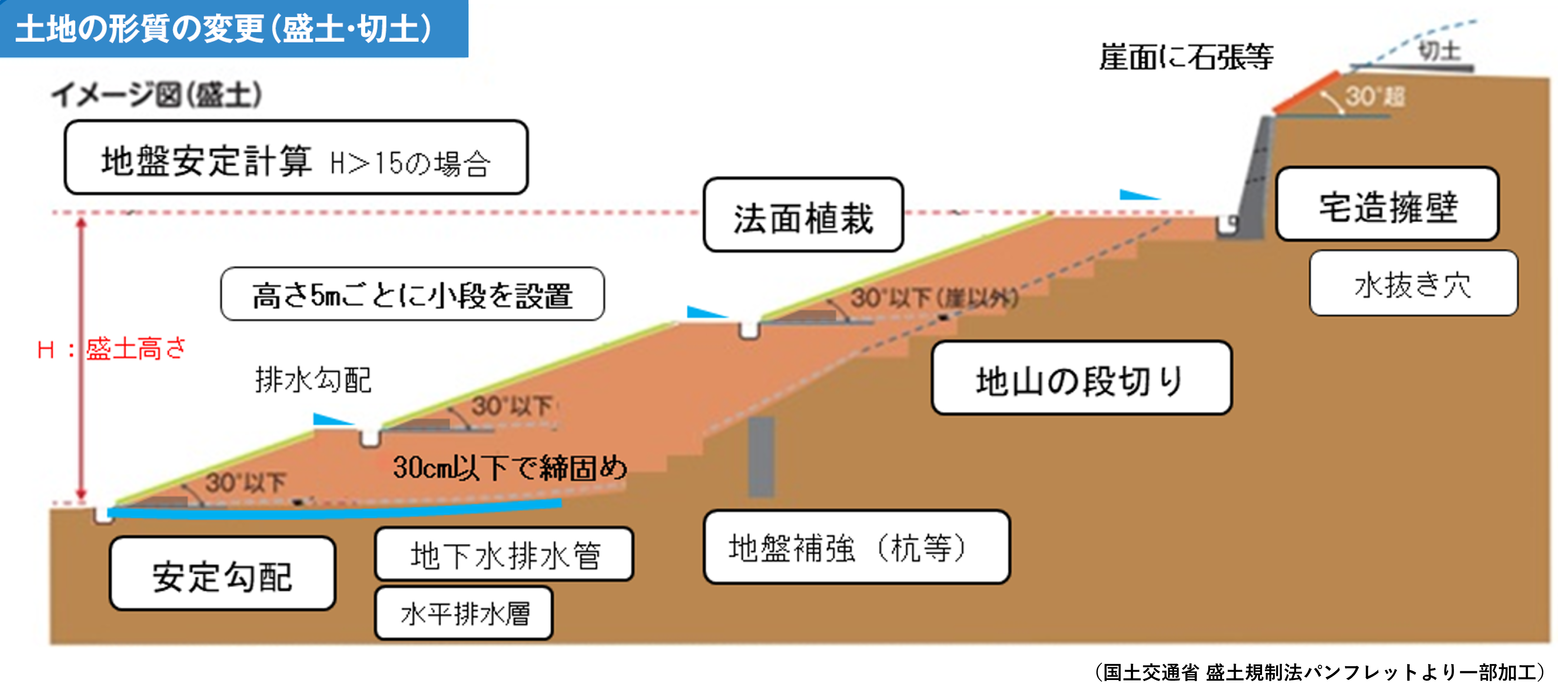

許可対象の盛土等には、安全な盛土等の造成のため、以下のような技術的基準が適用されます(法13条1項、31条1項、政令7条~19条、30条)。
※当イラストは技術的基準の一例です。

技術的基準(盛土・切土)

技術的基準(土石の堆積)

申請手数料

許可申請、中間検査手数料は下記のとおりです。

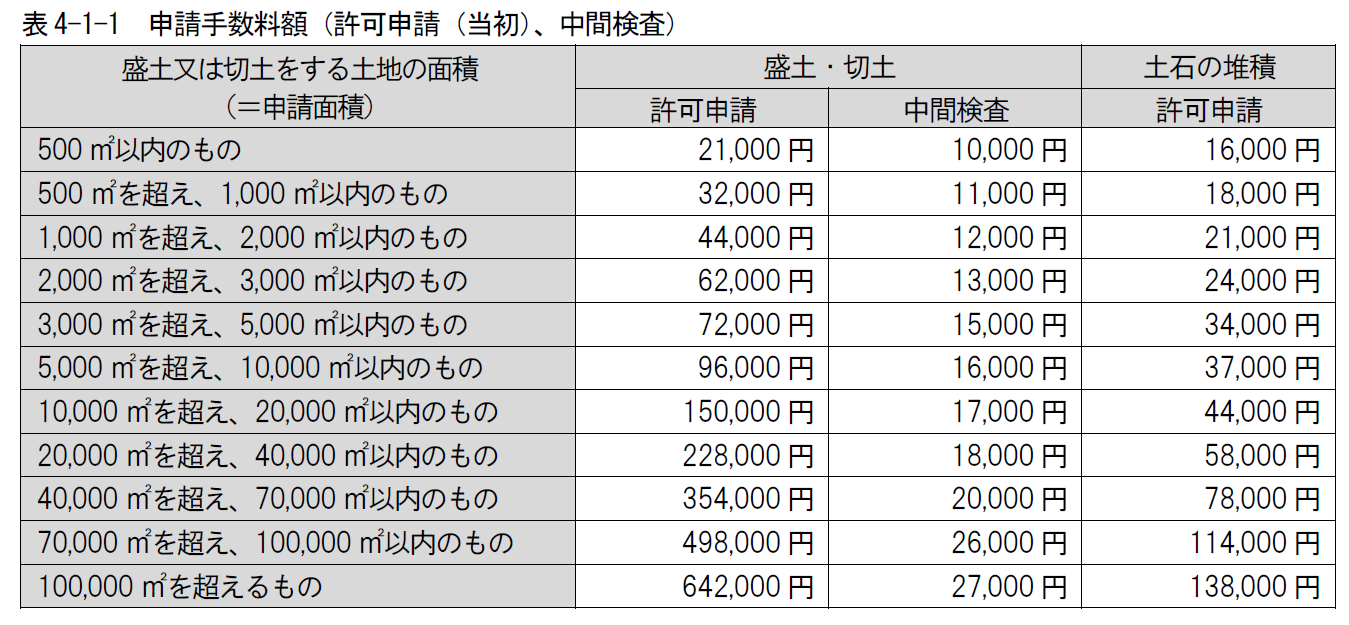

手数料表

なお、変更許可申請時の手数料については こちら(PDFファイル) をご覧ください。

手数料は県の収入証紙でお支払いください。※熊本県収入印紙の売りさばき所について

届出(法第27条第1項)

特定盛土等規制区域において、届出対象となる規模の盛土等を行う場合、工事着手の30日前までに届出をする必要があります。

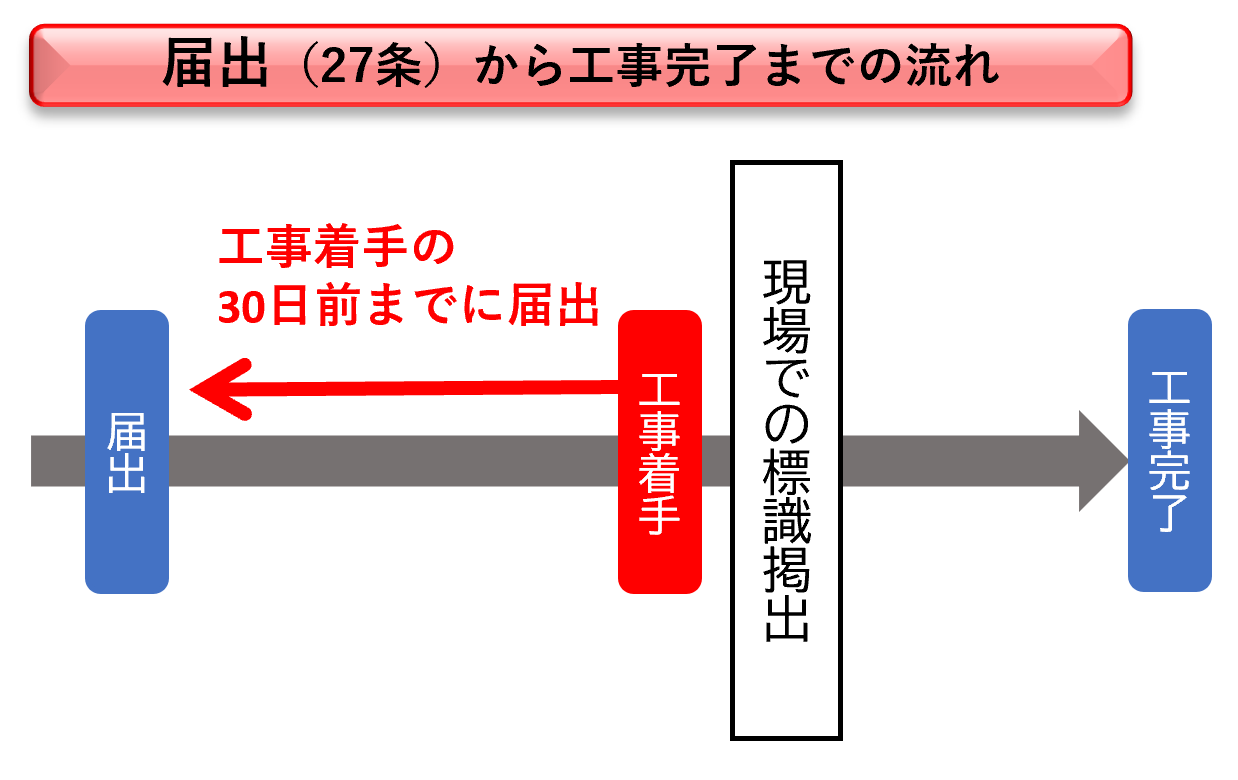

届出から工事完了までの流れ イラスト

  • 工事着手時には、工事着手届をご提出ください。
  • 計画に変更が生じる場合は、変更届出をご提出ください。
  • 工事完了時には、工事完了届をご提出ください。

※工事の計画は、法で定める技術的基準等を参考に安全な盛土等の計画としてください。

届出に必要な書類

届出に必要となる書類は、盛土規制法 許可申請の手引き に掲載しています。

施行規則や県施行細則に基づく様式は、各種申請等の様式 よりダウンロードしてください。

申請等の提出について

許可申請書等は、申請地を所管する市町村窓口を経由して、県庁建築課 盛土対策室にご提出ください。

市町村を窓口とする手続き はこちらをご確認ください。この他の県細則に定める届は、県へ直接ご提出ください。

《許可担当部署》

熊本県 土木部建築住宅局建築課 盛土対策室
(〒862-8570 熊本市中央区水前寺六丁目18-1 県庁行政棟本館1階)

《申請書受付窓口》

各市町村 窓口一覧

※熊本市の区域内における行為は、熊本市への手続きが必要となります。
 熊本市開発指導課ホームページ<外部リンク><外部リンク>

電子申請システムによる提出

盛土規制法に係る下記手続きは、電子申請システム(Logoフォーム)での提出が可能です。盛土規制法の許可申請の手引きをご確認の上、各手続きの提出フォームURLよりご提出ください。

手続き 提出フォームURL
■工事着手届(県施行細則18条) https://logoform.jp/form/x4b6/1223764<外部リンク>
■軽微な変更届(法16条2項及び35条1項) https://logoform.jp/form/x4b6/1223118<外部リンク>
■定期報告(法19条1項及び38条1項) https://logoform.jp/form/x4b6/1222844<外部リンク>
■休止等届(県施行細則19条) https://logoform.jp/form/x4b6/1222635<外部リンク>
■工事完了届(県施行細則20条) https://logoform.jp/form/x4b6/1223799<外部リンク>

手続きが受理されましたら、受付処理を行った届出書等の写し(PDF形式)を返信しますので、ダウンロードし保管してください。

[参考]運用開始前に着手している工事の届出(法第21条第1項、第40条第1項)

令和7年3月31日までに着工し、令和7年4月1日以降も継続して造成行為を行う工事が対象です。

手続きの概要(PDFファイル)
21条・40条届出について(令和7年4月更新)

※規制区域の指定(運用開始)前に、工事が完了したものは手続き不要です。​

※今後着手する工事の区域については、法で定める技術的基準等を参考に安全な盛土等の計画としてください。

※届出後に計画変更が生じた場合は、計画変更の届を、工事が完了した場合は、工事完了の届をご提出ください。

届出に必要な書類

■届出書様式(省令別記様式)

​・宅地造成又は特定盛土等に関する工事の届出書 様式第15(Wordファイル)

・土石の堆積に関する工事の届出書 様式第16(Wordファイル)

届出書記載例・注釈

■添付図書

盛土規制法 許可申請の手引き をご参照ください。

留意事項

■運用開始(令和7年4月1日)後に計画変更が生じた場合、その内容によって許可等が必要な場合があります。

■運用開始前に開発許可を受けた工事であって、運用開始後に工事着手するものは、届出(法21条1項・40条1項)ではなく、許可等が必要となります。

詳細は下記をご覧ください。
開発許可を受けた場合の留意事項(令和6年11月作成)
